截止4月4日,韩城分公司承揽的黄陵矿业店头电厂二期2×1000MW机组扩建工程小煤窑破坏区治理工程,钻探进尺已经完成131016.13m,成孔数量抵达2615个钻孔,完成总工程量的67%,这是该工程建设项目通过革新施工计划所取得的新效果。

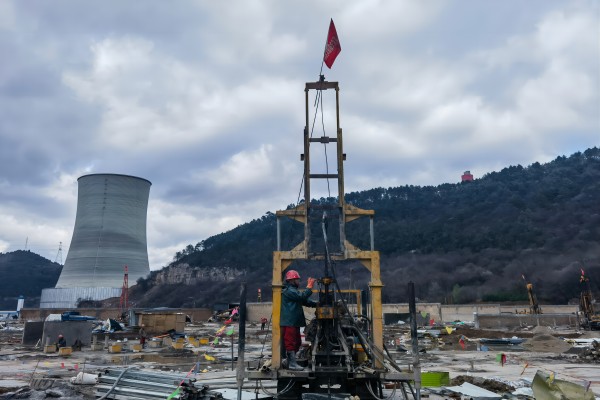

开春以来,为了加速黄陵重点工程建设程序,公司和项目部的工程技术人员积极对现场钻机的性能、功率,地层岩心软硬情况的调研,多次召开有关提升钻机工效的专题研讨集会,查找影响钻井进度的障碍和原因,通过对使用的履带式液压型钻机和XY-200型钻机进行认真剖析研究测评,发明履带式液压型钻机适合钻孔下管应用,XY-200型钻机适合钻孔取芯,通过对两个类型钻机进行组合施工,大大提升了进尺和成孔速度,之前每天每台钻机成孔由1个提高到现在的2个,下管进度由已往的3个提高到4个,日进尺创出2600m的好结果,项目工效明显提升,项目本钱获得有效降低,有力地确保了工程建设项目高质量推进。
下一步,公司和项目部将进一步加大项目宁静生产治理,不绝提高工程建设文明生产和工程质量,加大园地施工协调力度,为项目建设高效完成创立有利条件。
姜 凡
